中方融媒7月19日讯 一直以来,中方项目人坚持在服务项目、服务企业一线,默默奉献,护航项目发展。

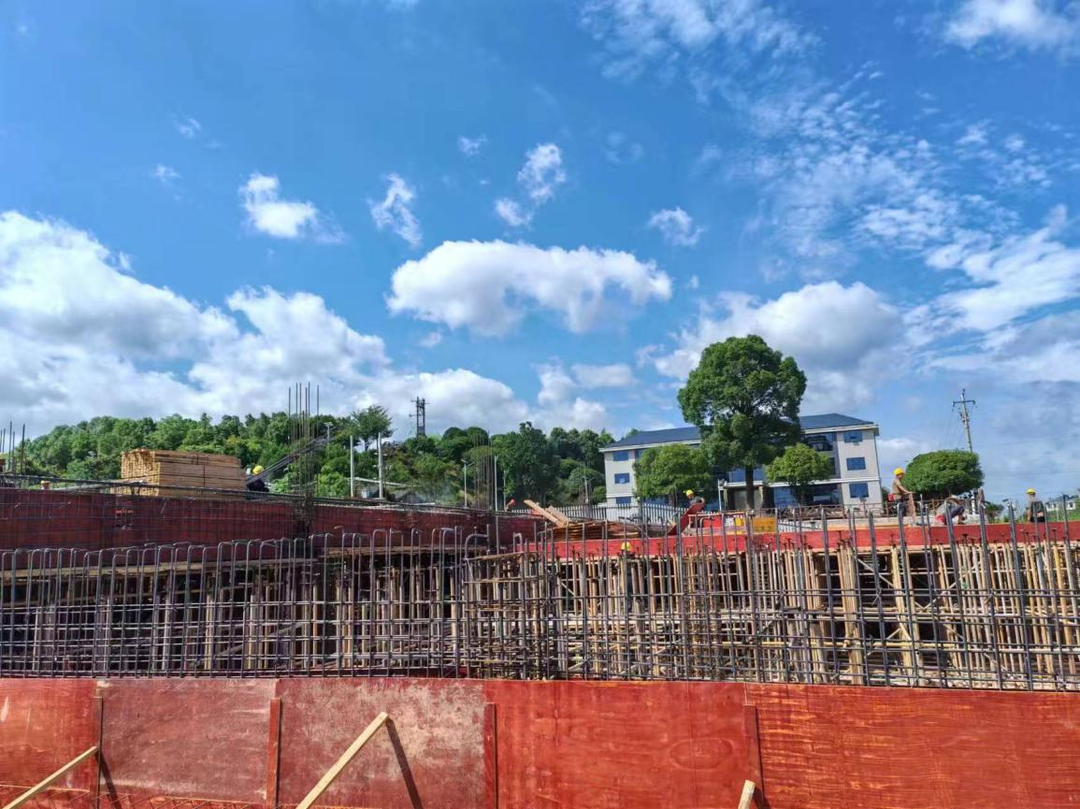

速写一:怀化市启航卫生学校建设项目现场
6月3日,怀化启航卫生学校项目落实扬尘治理“六个百分之百”不到位,县住建局将该问题移送到县城管执法局拟进行立案查处。县重点项目建设事务中心获悉后,第一时间与项目业主单位及县城管执法局进行联系沟通,要求县城管执法局按照柔性执法的规定暂缓处罚,并就企业提出的前期涉及文物挖掘费、高压杆线迁移、房屋拆迁等问题向县委主要领导汇报。县委书记于6月7日进行现场调研,并在6月11日的企业家接待日上,对怀化启航卫生学校提出的四个方面的问题进行了一一交办。目前交办问题全部实现销号,企业诉求得到圆满解决。
速写二:鑫鹏环境消毒设备生产项目现场
2024年7月10日,市重点建设项目事务中心交办“怀化市鑫鹏市政工程有限公司鑫鹏环境消毒设备生产项目因消防验收未通过,导致无法办理不动产证”问题。县重点项目建设事务中心收悉后,第一时间赴县住建局消防股和企业核实情况。经了解,2023年5月25日,广东鑫鹏环境集团有限公司与怀化市汇农电子商务有限责任公司签订《关于收购土地及打包车间的补充协议》,双方约定2024年5月25日之前完成过户。但由于怀化市汇农电子商务有限责任公司土地及打包车间报建手续不完善,且消防设施不齐全,无消防池等基础消防设施等,无法进行消防和建设验收。7月16日,县重点项目建设事务中心邀请市重点项目建设事务中心党组成员、副主任王小东一行到场指导,县发改局、县住建局、县自然资源局、县产业开发区等相关部门参加进行现场办公,明确在3个月内将企业办证遗留问题落实到位,切实解决企业的后顾之忧。
速写三:年产30万平方米幕墙及铝模深加工项目现场
2024年5月22日,湖南华实门窗幕墙有限公司反映其年产30万平方米幕墙及铝模深加工项目红线范围内存在电力杆线影响项目施工问题。县重点建设项目事务中心获悉后,与县产业开发区一道积极与国网中方供电公司对接,要求国网中方供电公司尽快将红线范围内电力杆线予以迁移。2024年6月6日,红线范围内4根电力杆线全部迁改到位。截至目前,该项目进展顺利,现已完成厂房钢结构主体工程,正在进行办公楼施工。
据了解,今年来,中方县重点建设项目事务中心坚持用好“一线工作”、“责任体系”、“绩效考核”三大法宝,强化责任担当,推动项目建设。2024年中方县纳入市级重点项目15个,其中基础设施项目4个、产业发展项目9个、社会民生项目2个,年度计划投资22.10亿元。截至6月底,15个市级重点项目全部开工建设,开工率100%;项目入统15个,入统率100%;完成投资14.38亿元,为年度计划的65.07%,超时序进度15个百分点。其中中方电力装备集散产业基地建设等5个项目已经建成投产;米粉智能工厂产业园等6个项目已经完成建设任务的80%以上,年内可建成并投入使用;怀化桥隧装备制造产业基地标准厂房建设等4个项目正在有序推进。
责编:谢姝妍
来源:中方县融媒体中心
本作品由中方县融媒体中心原创,如需转载,请注明来源、原标题、著作者名,不得变更核心内容!
中央城市工作会议,部署七方面重点任务!
时政微周刊丨总书记的一周(7月7日—7月13日)
时政微观察丨总书记深情寄望电影工作者
坚守艺术理想 不负时代使命
重温总书记重要论述 共建美好地球家园
学而时习之|牢牢守住耕地保护红线
习近平会见新加坡总理黄循财
看图学习丨在奋斗中释放青春激情 总书记寄语新时代青年
