国网中方县供电公司:2021年向配网开战任务完胜收官
2021-10-13 21:56:04          来源:国网中方县供电公司 | 编辑:杨丽群 | 作者:杨云          浏览量:30851

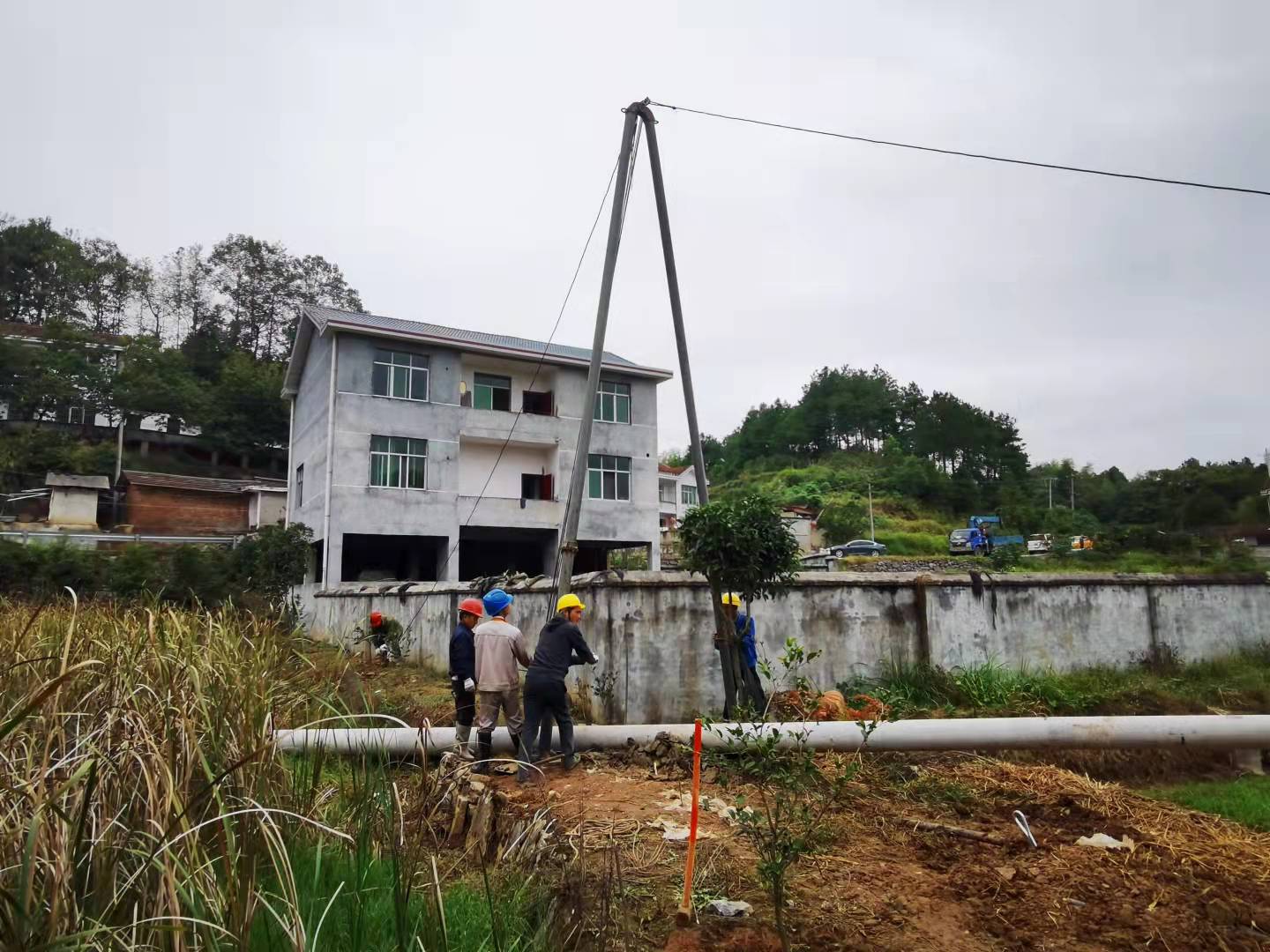

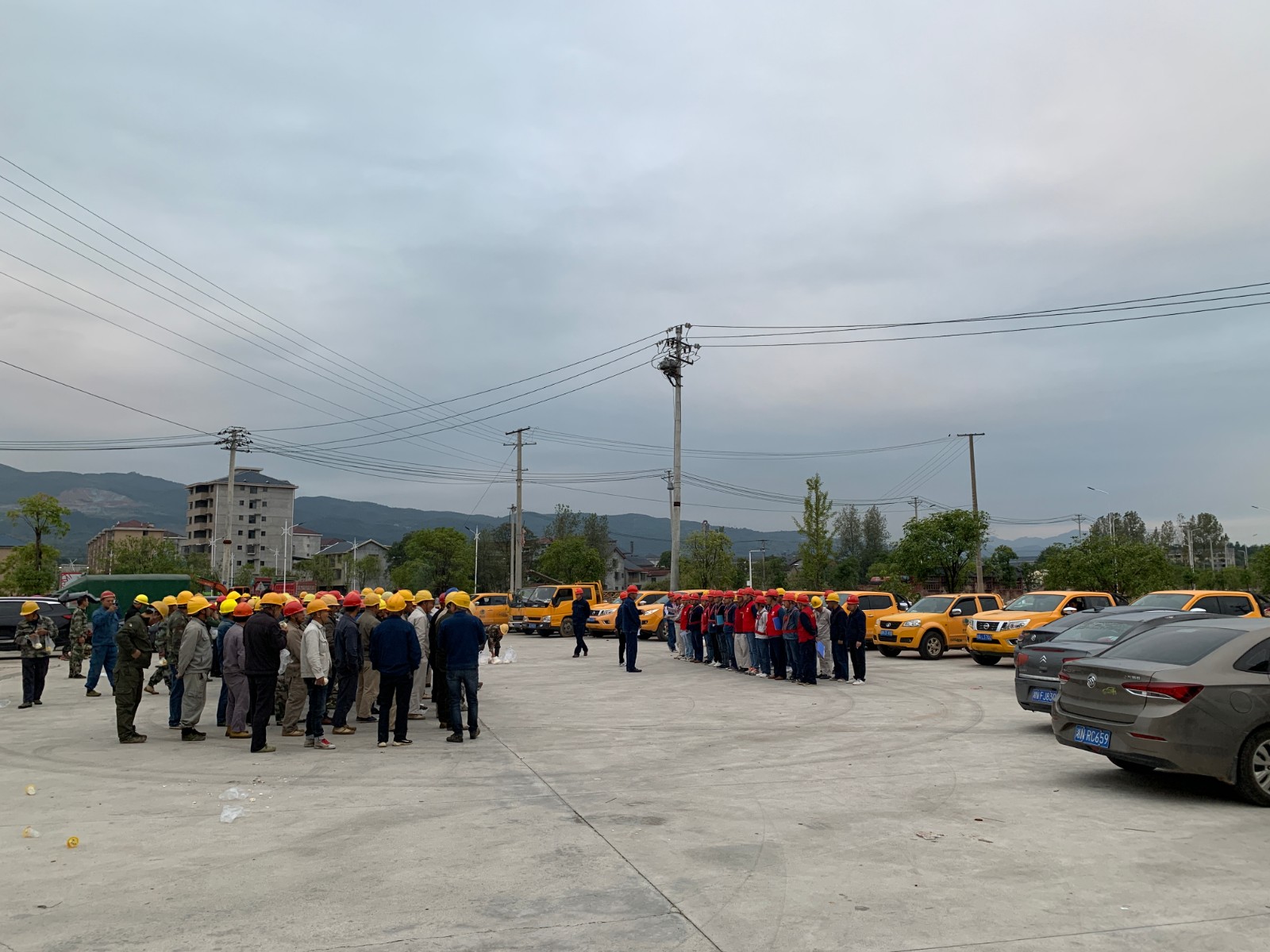

中方融媒10月13日讯  10月12日,国网中方县供电公司组织作战人员200余人对10千伏泸阳镇线开展检修攻坚。在全体参战人员的密切配合及不懈努力下,顺利完成检修任务,2021年向配网开战完胜收官!

10千伏泸阳镇线起于110千伏泸阳变电站,止于泸阳镇泸西村四方井地段,线路投运于1995年6月,线路全长41.4千米,现有配电变压器70台,配变总容量16280千伏安,共5514户。因线路运行时间长,线路健康水平较低,加之供电区域内厂矿企业较多,线路设备污秽严重,近年来线路故障次数较多,为彻底扭转线路高跳这一被动现状,集中检修消缺势在必行!

为保证此次集中检修工作的顺利进行,该公司提前组织配电部、安监部、所辖供电所等职能部门多次研讨集中检修计划,多次到现场实地勘查,针对沙堆村线集中检修作业路远、点多、面广,施工时间紧的特点,该公司根据线路走向及环境特点,将该线路分成5个检修区段14个检修小组,并一一匹配人员对各检修区段做好前期巡视、勘察及检修策略的编制。后台组精心编制“三措一案”,将检修任务细化到小组、责任到个人。

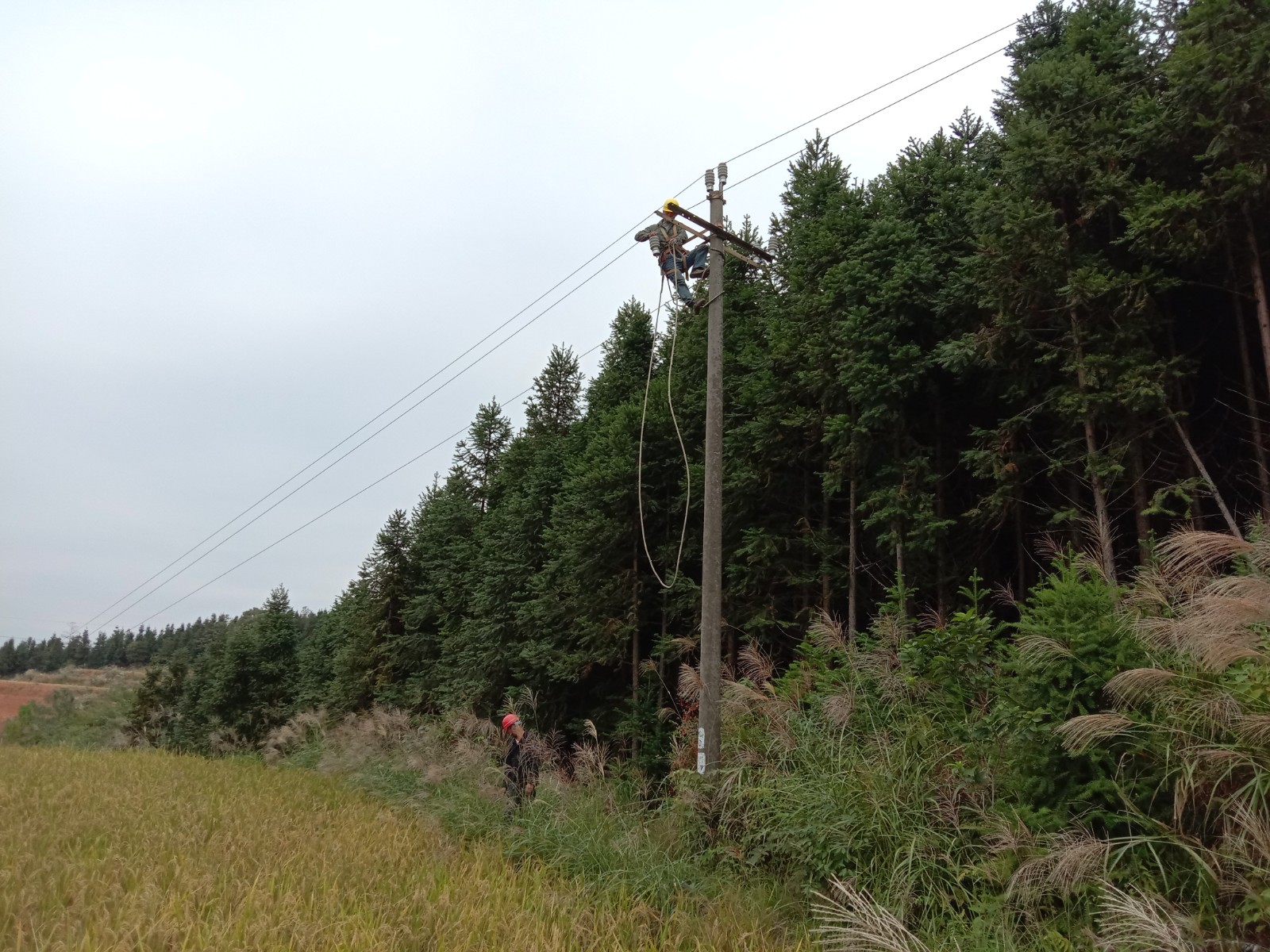

18时14分,该公司提前完成检修任务,10千伏泸阳镇线恢复供电。本次检修共计消缺29项,新装真空断路器2台、修复断路器3台;更换柱式绝缘子620只、防雷绝缘子195只、悬式绝缘子800片;新增及更换隔离开关18;更换跌落式保险5组、避雷器4个;新立电杆16基;安装拉线18套、更换绝缘导线2350米。

此次集中检修的圆满结束,极大地提升了该线路健康运行水平,为该公司实现全年“两降两控”目标及保障沿线居民安全稳定用电奠定了坚实的基础。
