国网中方县供电公司:高效优质服务高标准农田建设
2023-11-21 09:37:11          来源:中方县融媒体中心 | 编辑:谭莹莹 | 作者:杨云          浏览量:25976

中方融媒11月21日讯 11月19日,在中方县中方镇乌溪村高标准农田建设现场,只见起重机吊装配变、施工人员协同作业,一派繁忙景象,工作人员正对机耕道边沿的坎头台区配变进行整体移位,为乌溪村高标准农田建设“让道”。这是国网中方县供电公司主动靠前服务,积极助力辖区高标准农田建设的一个缩影。

2021年“7·3”洪灾使中方镇乌溪村部分农田基础设施受损,为恢复水毁设施,不断改善区域生态环境,解决农田排洪灌溉,助农增产增收,2022年,中方县将损毁农田修复纳入年度高标准农田建设任务,乌溪坎头台区配变就位于该村扩建的机耕道规划施工范围内,需要进行电杆变台移位以配合工程实施。

为全力配合属地高标准农田建设,国网中方县供电公司高度重视,主动靠前服务,组织辖区供电所深入现场反复勘察,做好施工方案设计、施工安排、抽调精干施工力量,做好配变移位的一切准备工作。

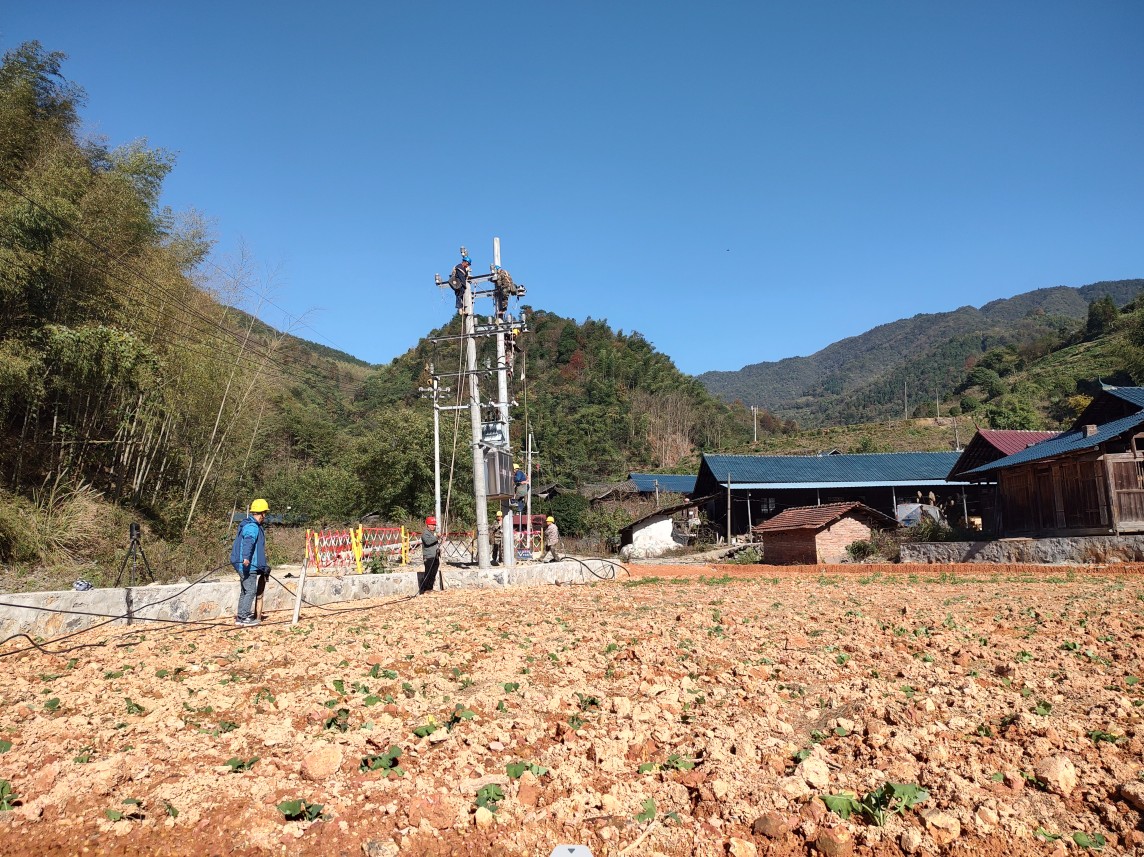

为抢抓宝贵的晴好天气施工窗口期,国网中方县供电公司作业人员利用周末,加班加点推进工程实施,早早来到了施工现场。在收到调度许可指令后,配变移位工作迅速展开。落实安措、开挖新杆洞、夯实两联桩、设置临时拉线、吊车组立新杆、吊装配变、调整安装、接线搭火……各项工序在现场工作负责人的统一指挥下有条不紊地推进着。经过8个小时的紧张作业,坎头台区配变移位工作顺利完成。

移位后的配变位于机耕道和高标准农田的结合部,既不妨碍农耕机械的通行、作业,又为高标准农田的灌溉提供了稳定便捷的电源。国网中方县供电公司高效优质的电力服务为当地高标准农田建设贡献了“电力加速度”,为促进当地农业增产、农民增收提供了强有力的电能保障,赢得了当地村民们的一致好评。
